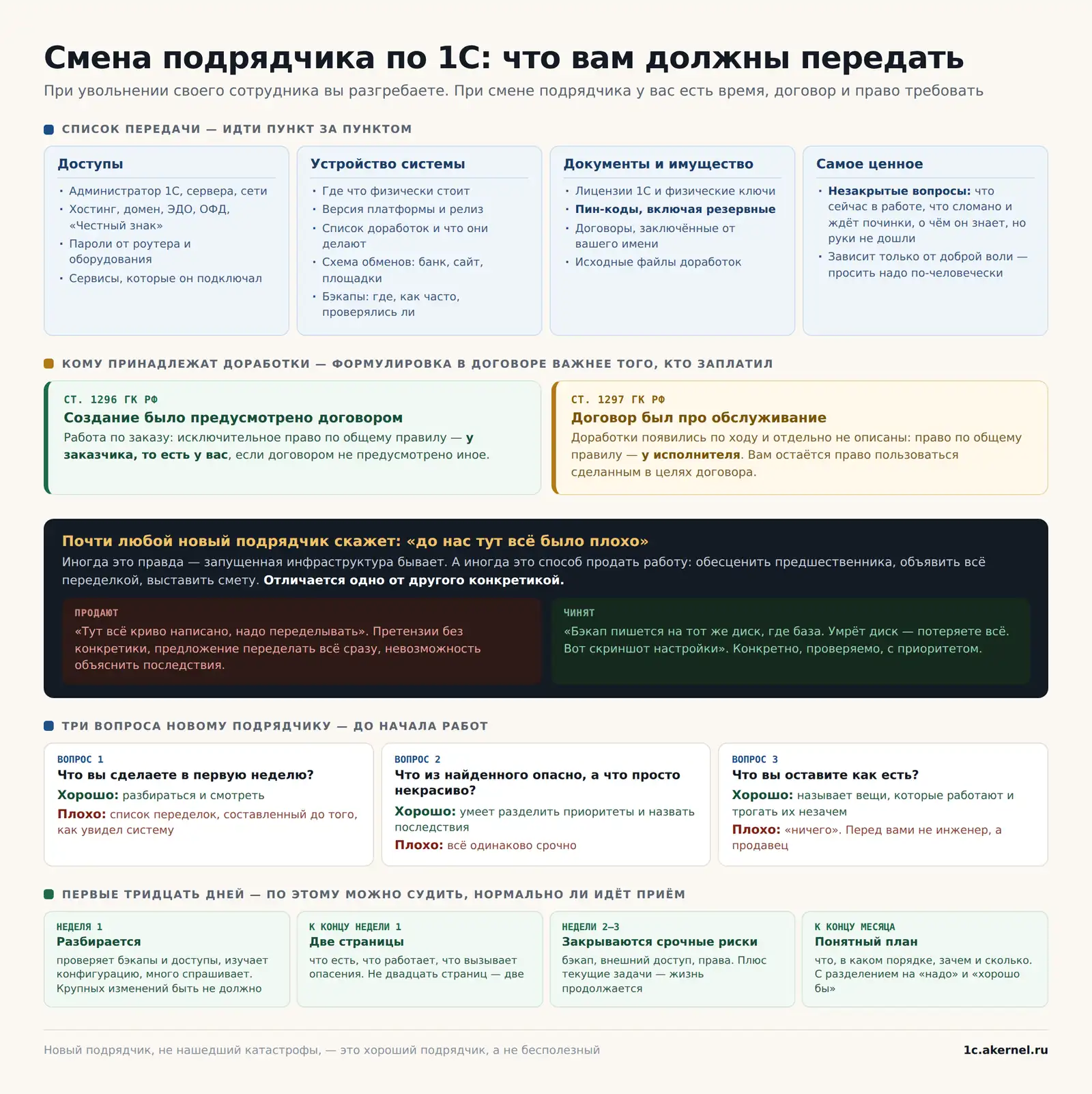

Приветствую вас, коллеги!
Продолжение темы, которую я начал статьей про уход системного администратора. Но случай другой: там был свой сотрудник и аврал, здесь - плановая смена подрядчика.
Разница принципиальная. При увольнении вы разгребаете, при смене подрядчика у вас есть время, договор и возможность потребовать. Вопрос только в том, что именно требовать))
Сразу про заинтересованность
Как всегда, честно.
Я - принимающая сторона. Мне выгодно, чтобы компании меняли подрядчиков, и выгодно, чтобы этот текст читали те, кто задумался о смене.
Но я и уходящая сторона тоже. От меня тоже уходили, и в конце статьи есть раздел про то, как отдавать по-человечески.
И главное: в тексте будет раздел про красный флаг, который относится ко мне в той же мере, что и к любому другому новому подрядчику. Если бы я хотел вам просто продаться, я бы его не писал.
Два сценария расставания
От этого зависит вся тактика.
Сценарий первый: расстались по-хорошему. Договор кончился, компания выросла, задачи изменились. Обид нет, передача возможна нормальная. По моему опыту, так бывает чаще, чем принято думать.
В этом случае просите передачу дел прямо и спокойно. Большинство нормальных подрядчиков отдадут все и даже ответят на вопросы через месяц. Репутация им дороже мелкой мести.
Сценарий второй: расстались из-за конфликта. Претензии, недовольство, невыполненные обещания. Здесь на добрую волю рассчитывать не стоит, и работать надо через договор.

Практический совет для второго сценария: не начинайте разговор с претензий. Даже если вы правы. Сначала получите доступы и данные, потом выясняйте отношения. Обратный порядок гарантирует, что вы не получите ничего.
Что вам должны передать
Список, по которому стоит идти пункт за пунктом.
Доступы:
- учетные записи администратора ко всем системам - 1С, сервер, сеть;
- доступ к личным кабинетам: хостинг, домен, оператор ЭДО, ОФД, «Честный знак»;
- пароли от оборудования - роутер, межсетевой экран, камеры, если он их настраивал;
- учетные данные от сервисов, которые он подключал.
Информация об устройстве:
- где что физически находится - серверы, диски, оборудование;
- какая версия платформы и релиз конфигурации;
- список доработок и расширений с описанием, что они делают;
- схема обменов - с банком, с сайтом, с площадками, между базами;
- где лежат бэкапы, как часто делаются, проверялись ли.
Документы и имущество:
- лицензии 1С - и физические ключи, если они есть;
- пин-коды программных лицензий, включая резервные;
- договоры с подрядчиками и сервисами, которые он заключал от вашего имени;
- исходные файлы доработок - об этом отдельно ниже.
И то, что передать сложнее всего, но что важнее остального: незакрытые вопросы. Что сейчас в работе, что сломано и ждет починки, о чем он знает, но руки не дошли. Этот пункт полностью зависит от доброй воли, и попросить о нем стоит по-человечески.
Кому принадлежат доработки
Вопрос, который всплывает почти всегда, и ответ на него менее очевиден, чем кажется. Оговорюсь: я айтишник, а не юрист, и даю ориентир, а не консультацию.
Ключевое различие в законе такое.
Если в договоре было прямо предусмотрено создание программы или доработки - это работа по заказу, и по общему правилу исключительное право принадлежит заказчику, то есть вам. Если договором не предусмотрено иное.
А если договор был про обслуживание, и доработки появились по ходу, отдельно в нем не описанные, - по общему правилу право принадлежит исполнителю. Вам при этом остается право пользоваться сделанным в рамках целей договора.
И тут есть тонкость, про которую стоит знать. Статья 1297 написана про договор подряда и про научно-исследовательские работы. А договор на сопровождение 1С чаще всего оформляют как возмездное оказание услуг - это другой вид договора. Развилка от этого никуда не девается: права на доработки к вам сами собой не переходят. Но то право пользоваться, которое статья 1297 дает заказчику прямо и бесплатно, при «услугах» автоматически не возникает - его надо прописывать.
Практический вывод, который стоит запомнить: формулировка в договоре важнее того, кто заплатил. Заплатили вы, а права могут остаться у подрядчика - просто потому, что предмет договора был сформулирован как «сопровождение» или как «услуги».
Что из этого следует для вас прямо сейчас:
- при заключении нового договора проговорите этот пункт явно. Одна строчка избавляет от всего разговора;
- при расставании со старым - посмотрите, что написано в вашем действующем договоре, прежде чем чего-то требовать;
- и отдельно про доступ к коду. Обычно он у вас есть: доработки лежат в вашей же конфигурации, и спор идет не про доступ, а про право использовать и изменять. Но не всегда: у 1С есть штатная поставка с закрытыми модулями, а часть логики может сидеть во внешней компоненте - тогда исходников в базе нет вовсе. Проверьте это до расставания: откройте конфигуратор и посмотрите, читается ли код доработок. Если нет - исходники надо запрашивать отдельным пунктом, пока контакт со старым исполнителем еще есть.
За конкретикой по вашей ситуации - к юристу. Но знать, что тут есть развилка, полезно до, а не после.
Главный красный флаг приемки
Раздел, ради которого писалась статья. И он про новых подрядчиков, включая меня.
Почти любой новый подрядчик, приняв систему, скажет: «до нас тут все было плохо».
И вот что важно понимать: иногда это правда. Бывает действительно запущенная инфраструктура - без бэкапов, со снятой с поддержки конфигурацией, с паролями из трех цифр.
А иногда это способ продать работу. Прием универсальный: обесценить предшественника, объявить все переделкой, выставить смету.
Как отличить одно от другого. Настоящая проблема описывается конкретно и проверяемо:
- плохо: «тут все криво написано, надо переделывать»;
- хорошо: «бэкап пишется на тот же диск, где база. Если диск умрет, вы потеряете все. Вот скриншот настройки».
Три признака, что вам продают, а не чинят:
- Претензии без конкретики. «Криво», «неправильно», «не по стандартам» - без указания, что именно и чем это грозит.
- Предложение переделать все сразу. Нормальный подход - расставить приоритеты: вот это опасно и делаем сейчас, вот это неудобно и делаем потом, вот это некрасиво, но работает и трогать не будем.
- Невозможность объяснить последствия. Спросите: что случится, если это не чинить? Если внятного ответа нет - значит, проблема не про вас, а про эстетику.
И мое личное правило, которым поделюсь: первое, что я делаю на новом объекте, - проверяю бэкапы и доступ снаружи. Это две вещи, которые действительно опасны. Все остальное может подождать, пока я не пойму систему целиком.
Три вопроса новому подрядчику
Задайте их до начала работ. Ответы скажут многое.
Первый: что вы сделаете в первую неделю? Хороший ответ - разбираться и смотреть. Плохой - сразу список переделок, составленный до того, как человек видел систему.
Второй: что из найденного опасно, а что просто некрасиво? Этот вопрос заставляет разделить приоритеты, а заодно показывает, умеет ли человек это делать.
Третий: что вы оставите как есть? Самый показательный. Если ответ «ничего» - перед вами не инженер, а продавец. В любой работающей системе есть вещи, которые сделаны не идеально, но работают, и трогать их не надо.
Первые тридцать дней: что должно произойти
Ориентир, по которому можно судить, нормально ли идет прием.
Первая неделя: новый подрядчик разбирается. Проверяет бэкапы, смотрит доступы, изучает конфигурацию, задает много вопросов вашим людям. Крупных изменений быть не должно.
К концу первой недели у вас на руках должен появиться внятный документ: что есть, что работает, что вызывает опасения. Не на двадцать страниц - на две.
Вторая и третья недели: закрываются срочные риски. Бэкап, внешний доступ, права, все, что реально опасно. Плюс мелкие задачи текущей работы - жизнь-то продолжается.
К концу месяца вы должны получить понятный план: что предлагается сделать, в каком порядке, зачем и сколько это стоит. С разделением на «надо» и «хорошо бы».
Чего быть не должно: месяц молчания, потом смета на большую сумму без объяснений. Если так - это то самое, о чем был предыдущий раздел.
Чего требовать бессмысленно
Ради справедливости и чтобы вы не тратили силы.
Обучения нового подрядчика за счет старого. Передача дел - это передача информации, а не курс. Час-два разговора - нормально, неделя консультаций - нет.
Документации, которой никогда не было. Если подрядчик не вел описание системы, он не создаст его при расставании. Требовать можно, получить - вряд ли.
Наработок, не относящихся к вам. Внутренние инструменты, скрипты, шаблоны, которыми он пользуется на всех объектах, - это его инструмент, а не ваш актив.
Поддержки после расставания. Ответить на вопрос по старой памяти - жест доброй воли. Рассчитывать на это как на обязанность нельзя.
И бесплатной переделки того, что вам разонравилось. Если работа была принята и оплачена, а теперь новый подрядчик говорит, что сделал бы иначе, - это не повод для претензий к старому. Иначе можно было бы просто сделать иначе.
Если уходите вы
Раздел для коллег по цеху, и я говорю здесь то, чего сам придерживаюсь.
Отдавайте все и сразу. Доступы, описание, ответы на вопросы. Даже если расстались неприятно.
Почему это выгодно вам, а не только клиенту:
- часть клиентов возвращается. Не сразу, через год-полтора, попробовав альтернативу;
- те, кто не возвращается, рекомендуют. Человек, которому вы нормально передали дела, скажет о вас хорошо, даже уходя;
- и репутация в отрасли маленькая. Все всех знают, и история про то, как кто-то удерживал доступы, расходится быстрее любой рекламы.
Удерживать доступы - плохая стратегия во всех смыслах. Она не вернет клиента, не принесет денег и создаст вам репутацию, из-за которой следующий клиент выберет другого.
Мое правило: ухожу - передаю полностью и отвечаю на вопросы месяц после. Это стоит мне несколько часов и окупается годами.
Случай из практики
История, показательная именно своей обыденностью.
Компания меняла подрядчика по 1С. Причина типовая: перестали устраивать сроки, задачи висели неделями. Расставание не скандальное, но прохладное.
Приняли систему. Смотрим по списку. Доступы передали все, и это сразу хорошо. Описания нет никакого - его и не было никогда. Бэкап делается, и даже в два места. Конфигурация на поддержке, обновляется.
То есть картина заметно лучше, чем можно было ожидать по отзыву клиента. Подрядчик был не плохой - он был медленный. Это разные вещи, и это надо было проговорить с директором прямо, потому что он ждал от нас подтверждения, что «там все было ужасно».
Что действительно нашли: три расширения без описания, и никто не знал, что они делают. Права доступа розданы широко. И доступ к серверу снаружи через проброшенный порт - вот это единственное, что было реально опасно.
Что сделали за первый месяц: закрыли внешний доступ и настроили VPN - в первую неделю. Разобрали, что делают расширения, и описали. Привели в порядок права. Написали те самые две страницы описания системы.
Крупных переделок не предлагали вообще. Потому что не было нужды.
Вывод, который стоит проговорить: новый подрядчик, не нашедший катастрофы, - это хороший подрядчик, а не бесполезный. Иногда честный ответ звучит как «у вас все в порядке, вам нужна только скорость реакции».
Чек-лист передачи
Распечатайте и идите по пунктам.
- Доступы ко всем системам - получены и проверены лично, а не «нам сказали, что пароль такой».
- Личные кабинеты - хостинг, домен, ЭДО, ОФД, «Честный знак», маркировка.
- Лицензии - ключи, пин-коды, включая резервные.
- Бэкапы - где, как часто, и один раз развернуть при вас.
- Список доработок - что есть и что делает.
- Схема обменов - с кем и как связана база.
- Оборудование - что где стоит, пароли от сетевого.
- Незакрытые вопросы - что в работе и что сломано.
- Права на доработки - посмотрите, что написано в договоре, и заодно откройте конфигуратор: читается ли код.
- И смена всех паролей после передачи - не из недоверия, а потому что так правильно.
Отдельно: проверяйте доступы сами, в момент передачи. «Логин такой-то, пароль такой-то» - это не переданный доступ. Переданный доступ - это когда вы зашли и увидели то, что ожидали.
Если делать некому
Как вы помните, я айти-специалист: веду 1С для организаций, собираю и держу серверы. У нас команда из десяти программистов, и прием систем у предыдущих подрядчиков - регулярная часть работы.
Чем помогаем:
- принимаем систему по списку и проверяем каждый доступ лично;
- разбираемся, что у вас есть - доработки, обмены, оборудование, бэкапы;
- закрываем срочные риски в первую неделю - внешний доступ, бэкапы, права;
- описываем систему на две страницы, чтобы следующая передача была проще;
- даем честную оценку - включая «у вас все в порядке», если это так;
- берем 1С и серверы на сопровождение с понятным временем реакции.
Подробнее про обслуживание: 1c.akernel.ru/services/it-podderzhka
И предложение, которое ничего не стоит. Если вы в процессе смены подрядчика - пришлите список того, что вам уже передали. Скажу, чего не хватает и что стоит дозапросить, пока есть контакт со старым исполнителем. Потом будет сложнее)
Читайте также: Уволился системный администратор. Первые 48 часов, Как выбрать подрядчика по 1С, Кто в вашей 1С видит зарплату и Ваш бэкап 1С точно рабочий?.
Правовые вопросы - статьи 1296 и 1297 ГК РФ - приведены как ориентир. Конкретику по вашему договору уточняйте у юриста.
